迎戰凜冬,首吊成功!新能源分公司七臺河分散式風電項目取得關鍵進展

發表日期:
2025-11-19 16:39:46
閱讀數:
231

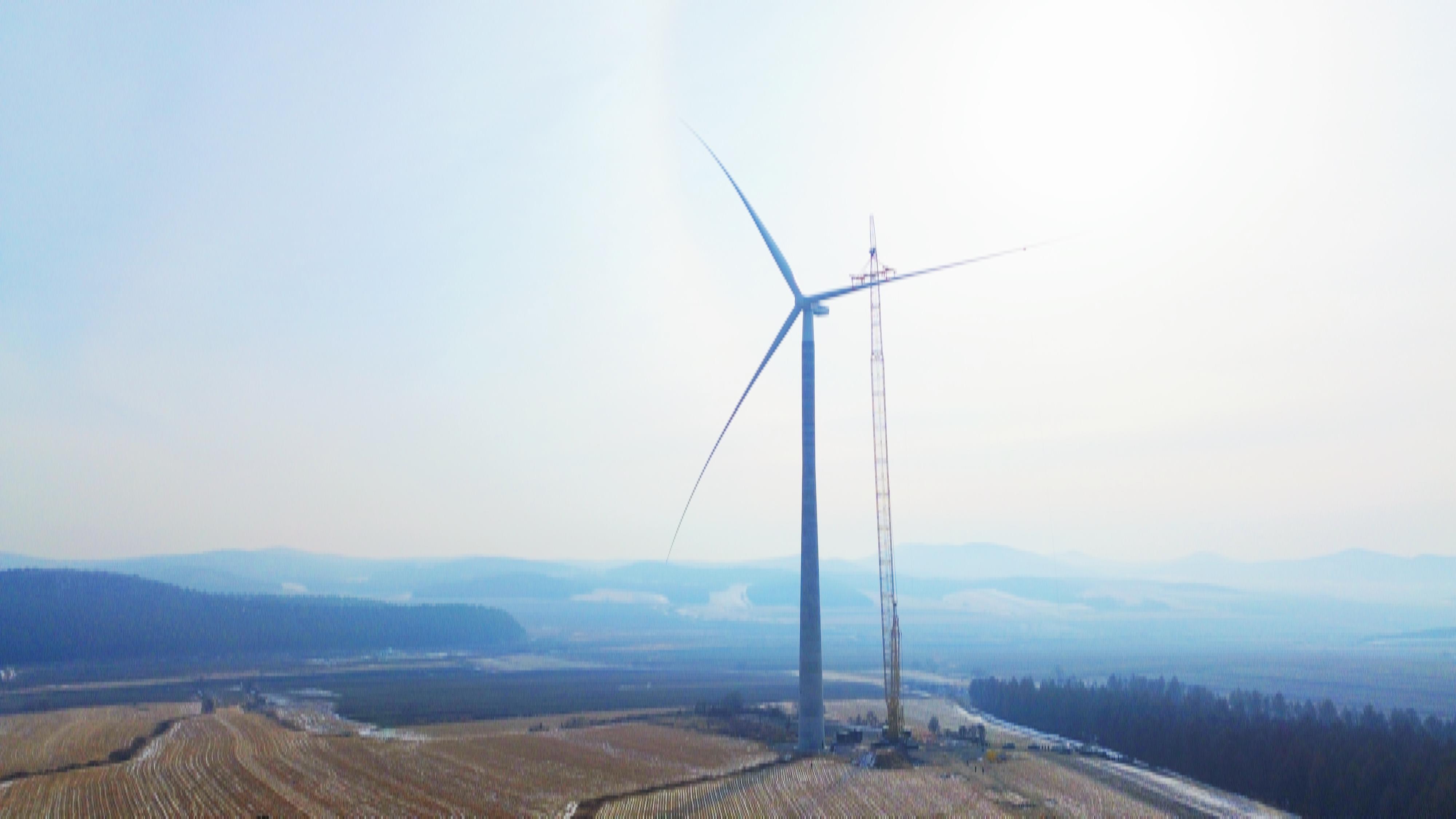

黑龍江訊(通訊員 陳鐵剛)在凜冽寒風中,直徑220米的巨大葉輪在160米高空穩穩嵌入機艙——近日,由公司新能源分公司承建的七臺河萬鋰泰清能源有限公司50MW分散式風電項目順利完成首臺風機吊裝,標志著該項目正式進入風機安裝階段。

項目現場實測溫度已降至-6,伴隨持續寒風,體感溫度更低至-16。迎戰凜冬,項目部緊扣“人、機、時”三大要素精準施策成功攻克了極寒環境下的施工挑戰。一是嚴保人員狀態針對160米高空風速大、體感溫度更低的特點,項目團隊創新搭建防寒保暖作業平臺,并為高空作業人員配備電熱防寒服等專業裝備,切實保障高空作業安全。二是穩保設備運行面對低溫對大型吊裝設備啟動和運行效率的影響,項目團隊提前部署防寒方案,為起重機等關鍵設備更換特種低溫液壓油和防凍液,實施全天候預熱保溫,確保吊裝系統在極端環境下保持穩定運轉。三是確保作業窗口。通過建立專項氣象監測機制,安排專人24小時輪值,精準研判施工窗口期,在有限的作業時間內,團隊分工協作、緊密配合,有序完成全部高空吊裝任務。

“首臺風機的成功吊裝,是我們整個項目的‘開門紅’,”項目經理表示,“它驗證了我們施工方案的可行性,也為后續機組的快速安裝積累了寶貴經驗。我們將繼續秉持安全第一、質量優先的原則,穩步推進工程建設。

據悉,本次吊裝的7號機組選用6.25MW風力發電機組,采用“高塔筒、長葉片”設計,輪轂中心高度達160米,葉輪直徑220米,具有較大的掃風面積,能夠有效提升風能利用效率,單臺機組年發電量可達約2200萬千瓦時,能夠滿足約1.2萬戶家庭的清潔用電需求。項目計劃安裝8臺同型號機組,全容量投產后,年上網電量預計將超過1.4億千瓦時,每年可等效減少二氧化碳排放約14.4萬噸,將成為七臺河市能源結構轉型的重要力量,對推動東北地區可再生能源發展具有積極示范意義。
